本工程为高平市海瓷金石文化旅游发展有限公司掌石沟120万吨/年选煤厂筛分车间、原煤仓、3#转载站改造工程,因设备调换,通过对原工程结构体系进行复核计算,不能满足《混凝土结构加固设计规范》的要求,因此对不满足使用要求的原有结构构件进行加固。

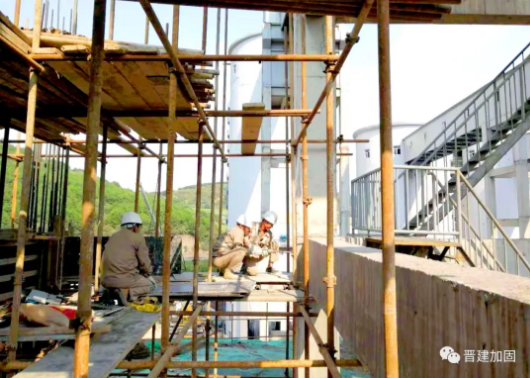

该加固改造工程主要包括筛分车间、原煤仓、3#转载站三部分。
一、原煤仓改造:

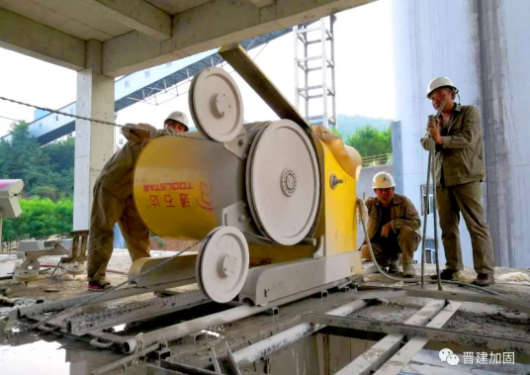

①仓壁开洞加固(静态切割、砼破碎、仓壁剔凿、新增钢筋、植筋、支模、浇筑、垃圾运至地面)。
②原梁上、板上预埋钢板(梁板剔凿、锚栓、细石混凝土恢复)。
二、筛分车间改造:
①原楼板开洞、砌块墙拆除(静态切割、砼破碎、楼板剔凿、槽钢加固、支模浇筑、垃圾清理至地面)。
②柱包钢(抹灰铲除、打磨、包钢、支模浇筑、墙壁剔凿及恢复、表面防护)。
③牛腿、钢梁制作安装。
④梁上预埋钢板。
⑤新增构造柱制作安装。
三、3#转载站植筋工程: 包含新增混凝土梁、梁截面加大、新增楼板部位处植筋。
本工程于2018年8月25日进场,工程难度大、困难多,技术要求高,期间由于土建、钢构交叉作业、部分施工现场不具备施工条件等原因停工10天,工程复工后,已于2018年11月10日完成全部加固改造内容,顺利完工。
