迎新年,必备的植筋加固行业“干货”

发布日期:2017-01-03 14:59:45     点击次数:6687次     来源:加固之家

分享到:

2017年伴随元旦假期的结束已悄然开始,新的一年是否又是雄心壮志,我要不熬夜!我要考二建!我要考一建!我要接大工程!我要脱单!········额?!!等等,,,这些是我去年立下的目标·····


无奈表情图片

新的一年拒绝信口开河,小编为你总结植筋加固重要相关资料,备好“干货”准备过年咯。

一、植筋加固是什么

在现代生活当中,由于房屋使用期限已到,或着原来的构造已无法满足现在生活需求时,例如加建电梯,厨房改造等都会进行一系列改造施工,如果改造范围过大导致出现地基或梁柱不能负荷情况,其中会采用的方法就有混凝土植筋加固。



植筋是指在混凝土、墙体岩石等基材上钻孔,然后注入高强植筋胶,(注:高强建筑植筋胶大致分为注射式植筋胶和桶装式植筋胶两种)。再插入钢筋或型材,胶固化后将钢筋与基材粘接为一体,是加固补强行业较常用的一种建筑工程技术。顾名思义就是当初没有预留而要设置的钢筋,在混凝土面上打孔,吹洗,用结构胶将钢筋粘接在混凝土里入钢筋。

植筋加固施工图


二、植筋加固工程优点

(1)具有优秀的抗委靡抗老化抗震抗酸碱耐低温耐老化耐热功能优越,常温下无蠕变,耐水渍,在湿润的情况中长时间负荷不变等功能,承载快抗拉力大

(2)施工便利.可缩短期工期,节省工夫和人力财力.本钱低.

(3)经过百万次轮回振动测试,合用于地动多发区,振念头械的紧固抗震使用等。微弱而不变的粘结力沿锚固深度平均散布,锚固结果力学行为好像预埋构造.

(4)密实功能优越,耐酸.碱.盐.及大气情况侵蚀,不含苯乙烯及乙二胺,无异味,契合无毒环保要求,高效处理修建物难题.

(5)装置不受恶劣情况影响,设计力值于湿润孔与润滑孔中可完全发扬,水钻钻孔不需凿毛处置,并可在明水情况下装置;广大的温度顺应局限,装置完成后可以承载-50℃到+80℃的情况温度;无膨胀应力的锚固技能,合用于小边距,小间距装置;

(6)国度规范混凝土构造加固设计标准GB50367-2006认证及格A级胶;长时间功能取得国度威望认证;耐火耐高温设计数据完全,根部及双面焊接测试及格;

(7)恶劣情况的化学后锚固使用,如湿润,明水,凹凸温情况及润滑孔中装置;特殊合用于:主要悬挑构件.承重动力效果的构造构件和重型荷载的固定,如梁柱,机械,设备等。



三、如何需找专业植筋加固公司

许多业主在自家房屋出现问题之前,对房屋加固系列相关知识是毫不知情,面对网上大量植筋加固公司,我们应该如何选择呢?

(1)看资质。资质是指建筑企业从事建筑投标、施工的资格证明,代表企业在某个建筑领域的等级及可以承揽工程的范围。简单地说,我们挑选一个公司来为自家房子施工时,必要先看是否有相关资质,这个是经国家认可的可进行某项施工的“证书”,就像教师有“教师证”一样。而班主等包工头,该类人员虽然有一定施工经验并经常以较低价格获得众多业主青睐,但是加固并非儿戏,稍有不慎将会出现重大安全事故,并且无法保证施工后的质量,再度倾斜的事故时有发生。

(2)看施工案例。如果说资质决定公司是否有施工资质,而案例则是其实力的最好力证。业主可进入该公司主页进行查看,一般有施工经验和实力的公司都会有自己的施工业绩。



四、钻孔植筋加固步骤

(1)弹线定位

根据设计图的配筋位置及数量,错 开原结构钢筋位置,标注出植筋位置。请有关部门验线,合格后就可钻孔。

(2)钻孔

根据种植钢筋直径大小,选择相应的钻头,使用电锤钻或钻石钻孔设备进行钻孔。用冲击钻钻孔,钻头直径应比钢筋直径大5mm左右,钢筋选用首钢生产的φ25钢筋,钻头选用φ30的合金钢钻头。 孔深大小15d(375mm),实际钻深400mm.钻孔时,钻头始终与柱面保持垂直。

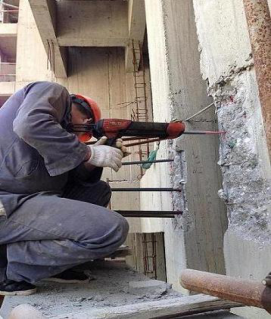

植筋钻孔

植筋钻孔


(3)洗孔

洗孔是植筋中最重要的一个环节,因为孔钻完后内部会有很多灰粉、灰渣,直接影响植筋的质量,所以一定要把孔内杂物清理干净。方法是:用毛刷套上加长棒,伸至孔底,来回反复抽动,把灰尘、碎渣带出,再用压缩空气,吹出孔内 浮尘。吹完后再用脱脂棉沾酒精或丙酮擦洗孔内壁。但不能用水擦洗,因酒精和丙酮易挥发,水不易挥发。用水擦洗后孔内不会很快干燥。钻孔清洗完后要请设计等有关单位验收,合格后方可注胶。

(4)注胶

取一组强力植筋胶,装进套筒内,安置到专用手动注射器上,慢慢扣动板机,排出铂包口处较稀的胶液废弃不用,然后将螺旋混合嘴伸入孔底,如长度不够可用塑料管加长,然后扣动板机,板机孔动一次注射器后退一下,这样能排出孔内空气。为了使钢筋植入后孔内胶液饱满,又不能使胶液外流,孔内注胶达到80%即可。孔内注满胶后应立即植筋。

(5)植筋

在注胶前梁底模板就已支好,便于植筋后钢筋定位。植筋前要把钢筋植入部分用钢丝刷反复刷,清除锈污,再用酒精或丙酮清洗。钻孔内注完胶后,把经除锈处理过的钢筋立即放入孔口,然后慢慢单向旋入,不可中途逆向反转,直至钢筋伸入孔底。

(6)固化养护

钢筋植入后,在梁底模板上定位,在强力植筋胶完全固化前不能振动钢筋。

强力植筋胶在常温下就可完成固化,50h后便可进行下道工序施工。

(7)检测试验

在植筋施工前,要对所用钢筋及植筋胶进行现场拉拔试验,以确定钢筋及植筋胶是否符合设计要求。
方法是:制作与要植筋部位混凝土构件相同强度等级的混凝土试件,按植筋步骤,植入3组钢筋,待植筋胶完全固化后,进行拉拔实验。实验用专用的钢筋测力计,当加力达到Ⅱ级钢筋屈服强度(450N/mm2)时,出现颈缩现象,继而拉断。
测试时测力计施加于卡具的力应符合FC≥FYK(FC:测力计施加的力,N/mm2;FYK:钢筋的屈服强度,N/mm2)
试验证明:植筋用的植筋胶强度大于钢筋的屈服强度,植筋的破坏是钢筋的屈服破坏,不是胶的粘结破坏,这表明钢筋和植筋胶都是合格的。
植筋后进行非破损性拉拔试验,用来检测工作状态下的植筋质量,检测的数量是植筋总数的10%。
检测中,测力计施加的力要小于钢筋的屈服强度、大于由设计部门提供的植筋设计锚固力值。公式为:FM<FC<FYK(FC:测力计施加的力,N/mm2;FYK:钢筋的屈服强度,N/mm2;FM:植筋设计锚固力,N/mm2)
检测实验合格后就可进行下道工序。
(8)绑筋、支模、浇注混凝土
钢筋在抗拉拔试验合格后就可按施工图开始绑筋、支模、浇注混凝土。

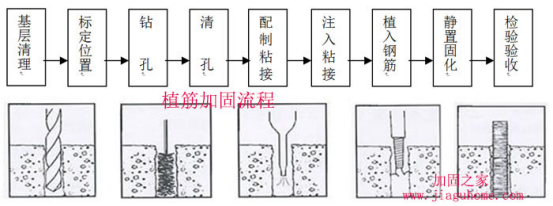

植筋加固施工流程图



五、植筋加固需注意的事项



(1)垂直孔植筋将胶直接流、捣进孔中即可。

(2)水平孔植筋可用Φ6细钢筋配合托胶板往孔内捣胶,也可让施工人员戴好皮手套,将配好的胶成团塞、捣进孔内。

(3)倒垂孔植筋请选用高触变型植筋胶,该胶不流淌,可成团塞、捣入孔。

(4)钢筋、螺栓可采用旋转或手锤击打方式入孔,手锤击打时,一手应扶住钢筋或螺栓,以保证对中并避免回弹。[若先将一较短电锤钻头端部焊接6mm厚小铁板,然后将电锤功能调为冲击状态,利用电锤的持续冲击力,可克服植筋胶的阻力,快速无回弹地将钢筋送至孔底。大量或大直径植筋推荐采用此方式。

(5)锚固胶填充量应保证插入钢筋后周边有少许胶料溢出。



在实际建筑施工当中,由于客观实际因素并不确定,希望大家可以一起秉承实践的真理一起去探讨更多的知识,共同前进,2017目标千万别留给2018年来实现。




(本文来源于网络,加固之家网整理报道,如有侵权,请联系删除。另,转载请注明出处,否则后果自负。)
